化工厂防爆墙,防爆吊顶项目改造厂家施工方案-衡水恒绰建筑
联系人:郑经理
电话:16632856788
改造爆板为轻质钢片防爆板,9.5mm 厚,内外两侧冲孔钢板,内压纤维增强硅酸盐板,表层钢板是 20mm 间距,全面击打出 5mm 的圆孔,孔内钢板为锯齿状,深入水泥层,用高压将三者紧密结合,水泥凝固时即成为兼具钢板与水泥功能的防火防爆板
轻质钢防爆墙系统由轻质防爆板/岩棉/螺栓/龙骨等系统所组成。具有防爆性好,防火性好,当发生爆燃时,系统具备完整性,不会开裂,维护重要电缆的安全,发生爆燃时,系统具有绝热性,系统内部微升很小,确保电缆在正常温度下工作。
竖龙骨为镀锌槽钢【12,分布间距为 1200mm;防爆墙与钢架梁、柱、楼板连接处设置天地龙骨,天地龙骨为镀锌槽钢【12;横撑龙骨为镀锌槽钢【12, 1200mm 高设置一道,以后每增加 1200mm 设置一道;门、窗洞口四周设置闭口镀锌槽钢【12龙骨。防爆板与轻钢龙骨通过 M4 自攻螺丝连接,间距为 200 毫米。当轻钢龙骨安装完后在龙骨上面安装1200×2400×9.5mm 防爆板,检查墙体与结构楼板及墙体是否有空隙,然后用防火硅铜密封胶把空隙填塞
骨架安装
1)根据图纸尺寸弹好槽钢管的位置线,用 M12 膨胀螺栓把顶龙骨、底龙骨和连接结构的龙骨安装在大梁及混凝土地面上,膨胀螺栓间距 500mm。
2)天地骨安装完成后,再进行竖龙骨的安装,竖龙骨为焊接安装。先安装每跨的两端,后拉线安装中间的槽钢,槽钢连接处的切口要整齐,连接槽钢竖龙骨到顶和底龙骨,可用电焊方法(先点焊,校正完毕再行焊接,焊缝要饱满)或螺栓方法连接。安装后再进行校正一遍,使垂直度、平整度达到规范要求。
2、防锈漆、防火涂料的施工
防爆墙骨架安装焊接完成后,进行外露铁件的除锈打磨工作,清理干净,经监理验收合格,方可进行防锈漆的涂刷。龙骨底漆为防锈底漆两遍,面漆为防火涂料。
3、外侧防爆板的安装

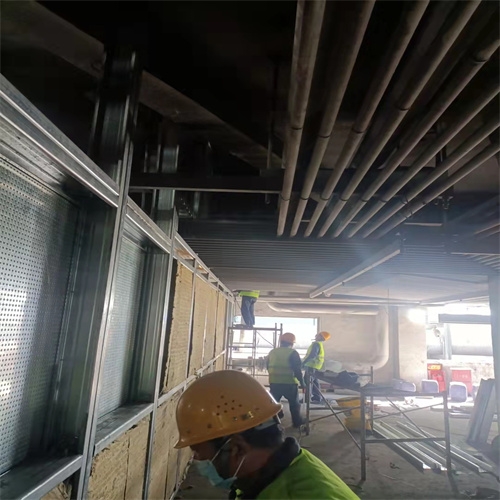

1)待骨安装完成,经监理验收合格,方可进行防爆板的安装;
2)防爆板采用横排法施工,然后用 M4 的自攻螺丝固定;
3)防爆板接头处的需进行打磨处理。
4、保温棉安装
外侧防爆板安装后,安装 150mm 保温棉,安装应符合规范要求。
5、内侧防爆板的安装
1)待外侧防爆板安装完成,经监理验收合格,方可进行内侧防爆板的安装;
2)防爆板采用横排法施工,然后用 M4 的自攻螺丝固定;
3)防爆板接头处的需进行打磨处理。
防爆顶施工工艺
1、工艺流程:

1)弹顶棚标高水平线→划龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装副龙骨→安装罩面板→安装压条。
2)弹顶棚标高水平线:用水准仪测出水平点,用尺竖向量至顶棚设计标高,沿墙、柱四周弹顶棚标高水平线。
3)划龙骨分档线:按设计要求的主、次龙骨间距布置,在已弹好的顶棚标高水平线上划龙骨分档线。
4)安装主龙骨吊杆:弹好顶棚标高水平线及龙骨分档位置线后,确定吊杆下端头的标高,按主龙骨位置及吊挂间距,把预埋钢板用膨胀螺栓打入楼板底部,吊杆与预埋钢板进行焊接
5)安装主龙骨:将主龙骨与吊杆进行焊接,并拉线调整标高、起拱和平直。
6)安装次龙骨:按设计规定的次龙骨间距,将次龙骨与主龙骨焊接上,间距为1200mm。焊接之前进行调直调平。
7)安装罩面板:在安装罩面板前对顶棚内的各种管线进行检查验收,并经打压试验合格后,才允许安装罩面板。顶棚罩面板的品种繁多,一般在设计文件中应明确选用的种类、规格和固定方式。罩面板与骨架固定的方式为:M4 自攻螺丝连接,间距为 200 毫米。
8)刷防锈漆:骨架罩面板顶棚,碳钢或焊接处未做防腐处理的表面(如预埋件、吊挂件、连接件、钉固附件等),在各工序安装前应刷防锈漆。
